- 最大
- 较大
- 默认
- 较小
- 最小
中国石油管道公司科学有序推进中俄东线中段工程复工,做到疫情防控与复工生产两不误。
年前,一场突如其来的疫情席卷湖北,并迅速蔓延全国。这场灾难影响的,可不止是医疗卫生界。除了保障性物资生产以外,这场因疫情导致的大面积停产停业对我国经济发展和社会民生造成了严重影响。作为国家重点工程项目的中俄东线天然气管道工程(中段)(以下简称中俄东线中段)也难以幸免。
日前,中俄东线中段部分线路已在各界积极推动下有序复工,其他线路和场站标段也在积极推进复工中。
复工复产迫在眉睫
中俄东线中段长距离与已建管道并行,沿线矿区、规划区多,路由受限;
穿越工程数量多、穿越地层复杂、穿越方案多样,仅穿越的大中型河流、铁路就各有34处,穿越等级公路255处;
管网系统复杂,与已建管道联合运行,合建站场数量多,联络流程与界面复杂;
施工条件苛刻,站场低温环境材料的采用等北段工程存在的困难,中段依然面临;
京津冀地区人口密集,协调难度大、赔偿费用高……
在正常情况下,种种不利因素已给项目整体推进带来了巨大压力,更何况受疫情影响,原定2月1日全面复工的计划一再推迟。
“中俄东线中段2019年7月开工建设,在建线路标段9个、站场标段4个。目前,剩余工程量约占整个工程的七成左右。”中俄东线项目部项目调度组组长苗绘介绍说。
剩余工程量这么大,而距离计划竣工投产目标的有效工期越来越短。要实现2020年底投产,压力可想而知。项目复工复产迫在眉睫!
由于前期疫情严重,出于安全考虑,沿线地方各级政府和疫情防控部门一度对疫情和企业生产实行严格管控。
为尽快复工,中国石油管道公司、中俄东线项目部同项目建设方一起,第一时间积极与地方政府沟通协调复工事宜。2月初,项目部就分别向沿线6省17市44县的政府和发改委部门递交复工申请。仅项目部辽宁分部,就通过电话、短信、微信、传真等方式协调超过百次。
值得庆幸的是,项目复工准备过程中,辽宁省政府和沿线各级政府给予了极大的支持和帮助。辽宁省领导亲自推动,沿线各级政府及时批复复工申请,地方防控指挥部指导施工单位结合自身情况制定个性化防控复工方案。中国能源化学地质工会、辽宁省总工会还为生产一线配备了部分防护用品,助力项目建设复工复产。项目参建人员为之感动。
科学有序推进复工

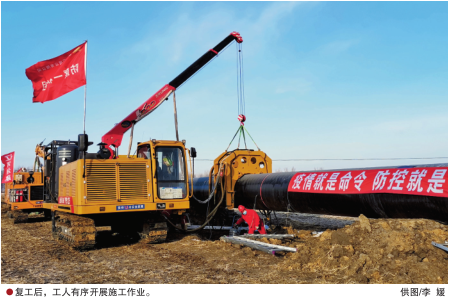

3月2日凌晨5点30分,位于辽宁省锦州市北镇的中俄东线中段五标段防腐作业施工现场,机械化补口机组的员工们陆续经过体温检测、消毒、登记后,进入施工现场。
“为了将前期耽误的施工进度赶上来,我们每天提前30分钟来到施工现场,一边对施工设备进行预热,一边对施工人员进行体温检测和登记,确保疫情防控和安全生产两不耽误。”五标段机组长王哲说。
据五标段项目经理韩金旭介绍,2月19日复工以来,五标段已有施工人员73人、机械设备16台(套)进驻现场,陆续开始防腐和土方作业。焊接机组也于3月1日复工。
“面对水田冰雪融化,施工车辆无法进入,液化气罐、油漆等材料运送困难的实际,施工人员徒步1公里将材料搬运到施工现场,以保证施工正常进行。”韩金旭说。
截至目前,五标段机械化补口机组作为首批复工的机组,已累计完成机械化补口339道口4.295公里,累计焊接50道口约0.6公里。
与此同时,位于辽宁省法库县、康平县的中俄东线中段三标段也于2月20日恢复施工。两天后,三标段全自动焊接五机组在法库县顺利复工,成为中段首个复工的安装机组。目前,三标段370名施工人员和81台(套)机械设备正在有序开展施工作业。
尽管目前已有三个标段恢复防腐补口和下沟作业,全线现场有1852余人就位,但依然有部分人员未能返程,大量焊接、检测工序还有待复工。此外,受疫情影响,2月份高水位地段未能施工,受灌溉期、汛期影响的地段及河流穿越段对施工进度影响较大。即使复工,也必须采取相应措施来提高工效。
“我们采用调度驱控制度督办项目各部门、分部积极开展防疫时期的工作落实,组织按照复工的几种不同条件排布施工计划,排查工期风险,力争3月底前具备条件全面复工。”苗绘说。
防疫、生产两手抓
一方面积极申请复工,一方面做好复工前各项准备。“两条腿走路”,为中俄东线中段早日复工争取了宝贵时间。
2月伊始,中国石油管道公司就贯彻落实国家和地方相关要求,展开疫情防控和安全生产工作安排。不但细化新冠肺炎疫情防控工作措施,制定发布《新型冠状病毒感染的肺炎疫情防控工作指导手册》,部署安排疫情防控和安全生产事宜,还特别针对推动实现中俄东线中段等重点工程项目复工工作,结合沿线各省市有关疫情防控和复工要求,安排精准编制疫情防控方案及应急预案。
中俄东线中段的施工人员来自吉、辽、津、冀、豫、苏、甘、鲁、晋、鄂、湘等省(市、自治区)。统筹做好疫情防控和安全生产,既是一次大战也是一次大考。作为央企,中国石油管道公司担起重担,有序组织参建人员在复工施工的同时全力以赴抓好疫情防控。
中俄东线项目部详细梳理参建人员活动轨迹,实行“一人一档”制度,建立疫情防控动态管理体系,每日报送员工复工健康档案;与施工单位一起做好测温仪、口罩、消毒液等防护物资的筹集和准备工作,开展线上新冠肺炎的防治知识培训。
施工过程中,中俄东线项目部严格按照中国石油管道公司和地方政府要求,采取分餐、生活必需品当地配送、驻地封闭、乘车封闭、施工现场封闭等绝对隔离的全封闭管理,确保疫情防控措施到位、管理到位,做到疫情防控与复工生产两不误。
“中俄东线参建人员达6000余人,我们通过加强组织、增加资源、优化作业、提高施工工效等方式,尽最大努力保证按工期高质量建设完成,确保2020年底投产。”中俄东线项目部副经理蔡德宇表示。
截至发稿,中俄东线中段其余各线路标段正加速推进协调中,将视疫情及地方政府的要求有序安排复工。
责任编辑:陆晓如
znluxiaoru@163.com
