川西气田:首次大检维修顺利完成
2026年08月04日 16:06 作者:李 晋 打印字号
- 最大
- 较大
- 默认
- 较小
- 最小

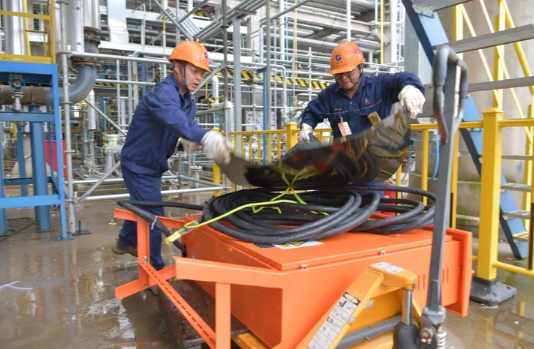

23日,西南油气分公司川西气田气田管理4号站首次全流程检维修实现一次性成功复产。本次检维修历时36天,较计划工期提前2天完成,为冲刺年度生产任务目标提供坚实保障。
气田管理4号站于2023年6月18日投产,2026年6月18日到达法定检验期限。检修项目涵盖压力容器、压力管道、工艺系统、动设备、静设备、电气仪表六大类,共计2296项内容。
为确保首次大检修顺利推进,川西天然气公司以“法检”为主线,设立8个工作组,全面梳理检修要素,明确统筹计划、条件核验、全面实施、过程管控、回顾评价五大管控阶段,细化各阶段重点任务,完善停工检修四级统筹体系,逐项明确任务节点与责任分工,落实到岗、明确到人,确保检修工作稳步有序推进。施工过程采取白夜班交替作业模式,强化资源配置与统筹协调,优化部分项目实施时序;针对交叉作业重点环节,制定各专业组四级施工统筹,细化每日工作量,通过作业点位图明确各区域作业数量,合理调整大型机具站位,有效提升施工效率、减少资源浪费。
同时,川西天然气公司设立检维修安全环保组,结合检修全流程作业特点,辨识出承包商管理、交叉作业、夜间施工、雷暴大风等异常天气、高温作业5项系统性风险,建立“五方联合督查机制+六级网格化管理”模式,实现纵向到底、横向到边的全域管控。
